Anlage : AGILOX baut schon wieder aus

Agilox Lambach
© AGILOX

Wenige Monate nach Übergabe des neuen Firmensitzes der Agilox Services GmbH in Neukirchen bei Lambach wird erneut gebaut: Am hinteren Bereich des Grundstückes und direkt anschließend an den Bestandsbau entsteht eine Verlade- und Testhalle mit rund 1250 m² Fläche sowie weitere Büros auf etwa 240 m². Die Halle wird als Lager und Abnahmestrecke für ein neues Produkt genutzt, Wareneingang und Warenausgang werden vergrößert.

Fortschritte des letzten Jahres

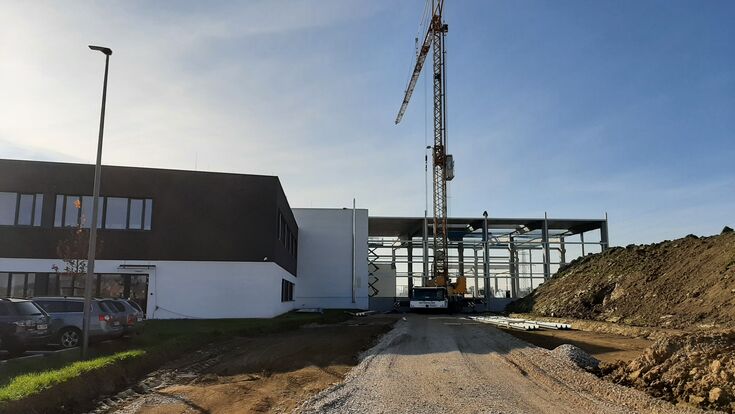

Im September letzten Jahres begann der Umbau. Die Arbeiten zum Hallenzubau wurden mit dem Abtragen der Humusschicht eingeleitet. Im Anschluss daran startete der Spezialtiefbau. Einen Monat später wurden die Fundmentierungsarbeiten fertiggestellt. Kanäle und Leitungen wurden gegraben, das Planum hergestellt. Anschließend wurde das Betonfertigteil-Tragwerk errichtet. Im November wurde die Tragstruktur fertig hergestellt. Dann wurden die Wände mit PU-Paneelen geschlossen und die Fenster eingebaut. Parallel dazu wurden die Dachdeckerarbeiten ausgeführt. Im Dezember wurde schließlich das Feinplanum gerichtet, sodass die Industrieflächenheizung verlegt werden konnte. An der Außenhülle wurden die letzten Öffnungen geschlossen und die alten Bestandswände soweit vorbereitet, dass die monolithische Bodenplatte betoniert werden konnte. Vor Weihnachten wurde die monolithische Bodenplatte noch betoniert, sodass diese über die Weihnachtsfeiertage austrocknen konnte.

Hier sieht man die Halle von innen und die bereits benützten Büros.

- © AGILOX

Die noch unbetonierte monolithische Bodenplatte Anfang Dezember 2021.

- © AGILOX

Innenausbau im neuen Jahr

Anfang Jänner wurde die Tragkonstruktion für den Büroeinbau hergestellt und die Malerarbeiten durchgeführt. Dann wurde an den Installationsarbeiten in der Halle weitergearbeitet, Gipskarton-Wände standen in diesem Monat ebenfalls noch am Plan. Plangemäß wurde der Estrich im Februar 2022 hergestellt, die Trockenbauwände wurden errichtet und die Ausbaugewerke arbeiteten auf Hochtouren an den Installationen. Im März wurde die Halle bereits teilweise für den Testbetrieb der Firma Agilox verwendet. Die Büroeinbauten wurden fertig installiert. Hier sind noch die Glastrennwände und die Glastüren auszuführen gewesen, ehe die Möbel aufgestellt und die Büros zur Verwendung an den Kunden übergeben werden konnten. Aufgrund des trockenen Wetters konnte etwas früher als geplant mit den Außenanlagen begonnen werden. Es wurden der Unterbau sowie die Vorbereitungsarbeiten für die Asphaltierung hergestellt.

Bei den Außenanlagen haben im April bereits die Vorbereitungsarbeiten begonnen. Die Elektro-Ladesäulen wurden einen Monat später angeschlossen. Die Bäume wurden gepflanzt und der Rasen konnte schon zu wachsen beginnen. Für die gesamte Dachfläche wurde noch eine PV-Anlage mit einer Leistung von 170 kWp bestellt, um maximal nachhaltigen Strom für den Eigenverbrauch erzeugen zu können. Im Juni wurden dann final die Restarbeiten abgeschlossen, die PV-Anlage lieferte ab Mitte Juni Strom. Der Rasen wuchs bereits an und sobald die Blitzschutzanlage errichtet wurde ist die Baustelle abgeschlossen.
